走進陽光里(一)
BIM技術應用掠影
來源: 時間:2020-08-12 閱讀:0
高新城·陽光里項目位于西安市高新區,由三棟裝配式商住樓及地下車庫組成,地下一層,地上三十二層,裝配率達到30%,建筑面積88732平方米,預制構件包括預制疊合板、預制內隔墻、預制空調板、預制樓梯,是陜西省目前民用住宅裝配率最高的項目之一。
工程開工伊始,建設一公司高新城·陽光里項目便確立了全面深化應用BIM技術的目標,成立了BIM技術應用領導小組,以技術部牽頭,涵蓋了機電部、工程部、質量部等部門,前期經過重重努力,圓滿完成各項任務。
項目部嚴格執行國家建筑信息模型應用標準及公司BIM模型創建細則,基于多軟件協同作業,建立包括三維場地布置、輔助圖紙會審、管線綜合排布優化、支吊架設計、質量樣板、工程量提取、方案模擬、安全管理、可視化交底等在內的全專業三維模型。
通過BIM技術應用,節約工期30天,節約成本35萬元,各專業平均減少了20%的會議溝通,降低了25%的安全風險,提高了40%的技術交底,項目累計接待觀摩4次,觀摩人數累計400多人。通過BIM技術的應用,提高了質量,保證了安全,為項目創建“長安杯”奠定了基礎。
下面,讓我們隨著鏡頭,走進高新城·陽光里項目建設現場,領略BIM之美吧!

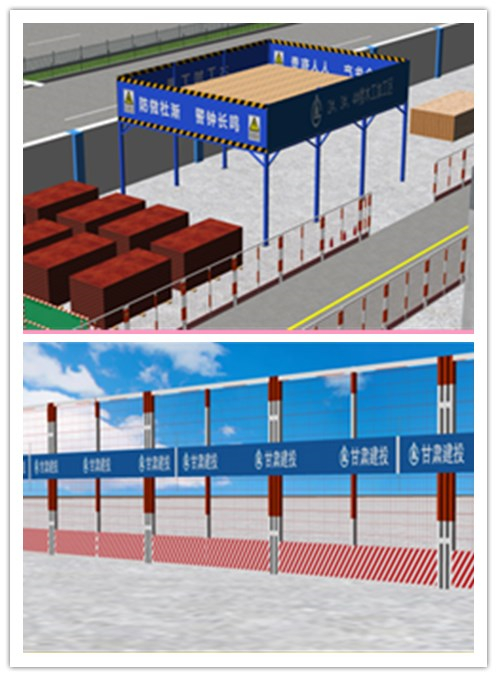

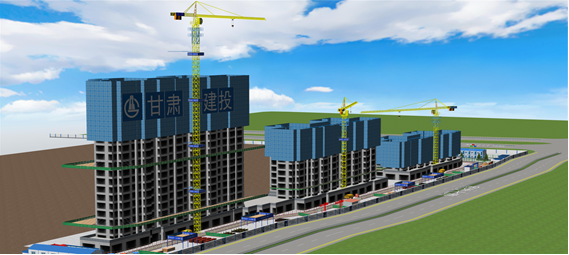

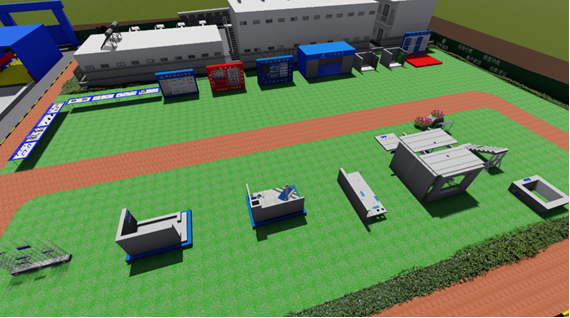

施工區、樣板展示區場布模型
通過BIM軟件建立場地模型,對施工區、樣板展示區及生活區進行三維設計,并且將施工機械、設備及臨時設施等載入到場地模型中,利用Fuzor軟件進行動態的施工模擬,確保各施工道路、堆場、大型機械設備位置的合理性,保證現場施工平面布置的最優化,做到最大限度的節地目標。
圖紙的優化及現場碰撞檢測
BIM施工深化設計階段的應用是通過對創建的各專業模型進行優化設計,以避免空間沖突,盡可能減少碰撞,避免圖紙設計錯誤傳遞到施工階段的復雜過程。通過現場碰撞檢測發現各專業之間的碰撞點,以第三人的視角對三維模型進行巡視,并檢查相關凈高以及凈寬是否符合要求,最后由各方協調解決相關問題,保證了工程的質量與美觀。
輔助圖紙會審
根據專為項目定制的BIM建模標準,建立全專業模型,在讀圖、建模、檢查的過程中便可發現眾多圖紙中存在的問題,就能使用這個全專業模型來出具圖紙會審資料。模型建立完成之后,還可以輕量化提交檢查大大節省審圖成本。在模型發布之前,需經過自檢、互檢、審核等程序,再經過質量、技術、生產、安全等部門的審核,最終發布,才能形成項目部可用的BIM模型。

集水坑鋼筋節點展示
梁柱墻鋼筋節點展示
剪力墻鋼筋節點展示

依據鋼筋施工方案,創建集水坑、剪力墻、梁、柱節點鋼筋排布BIM模型,對鋼筋排布進行三維模擬,節省材料,翻樣準確,施工方便。

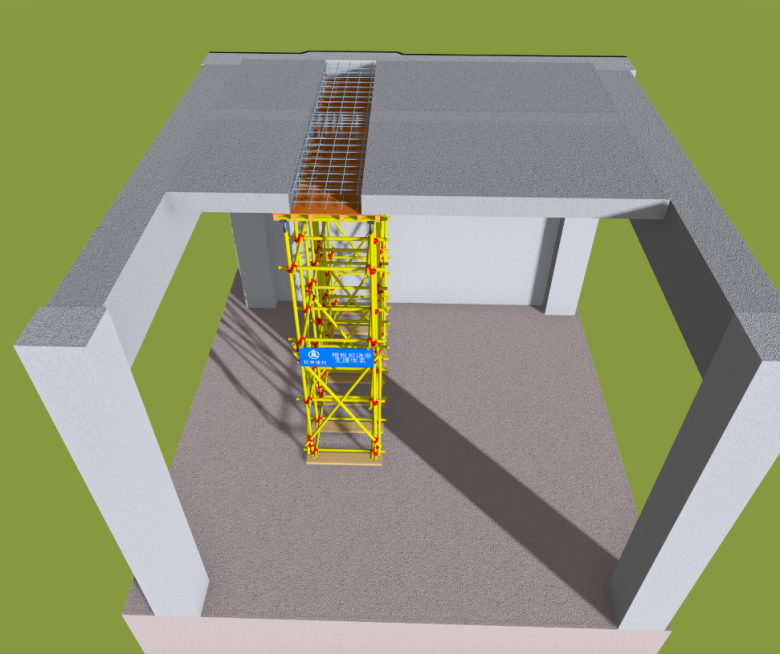

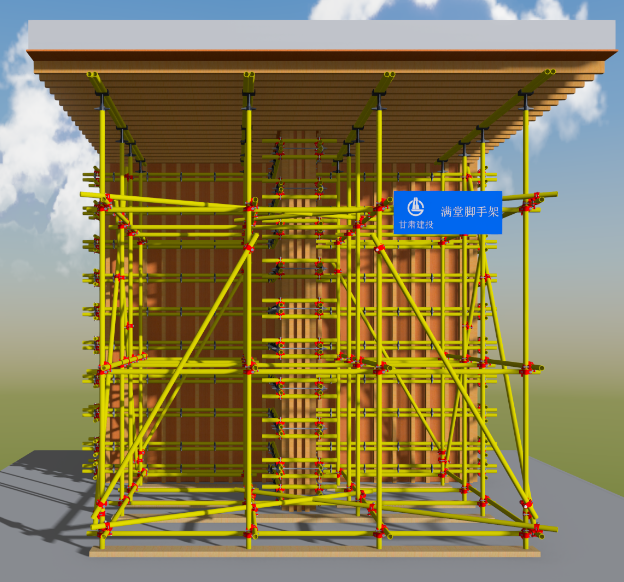

依據腳手架施工方案,創建腳手架BIM模型,對腳手架施工方案進行三維模擬,優化支撐體系,確保支撐體系的強度、剛度、穩定性。

剪力墻、后澆帶、柱模板安裝

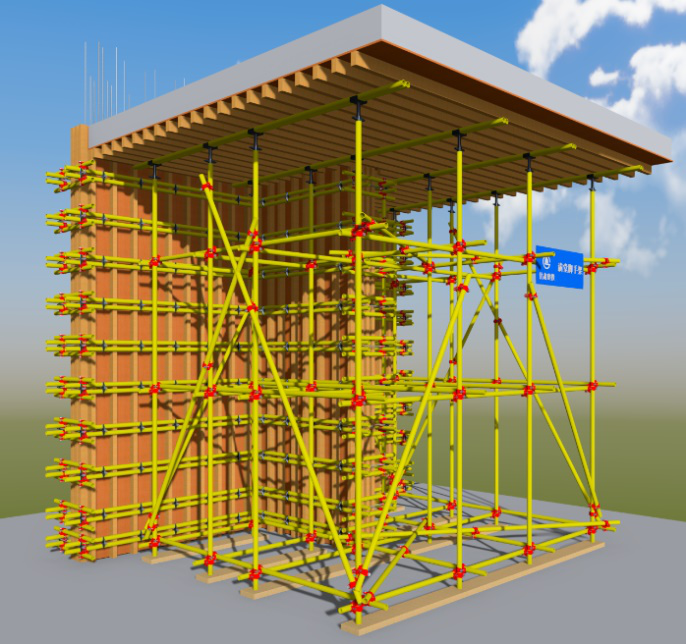

剪力墻、后澆帶依據標準層及非標準層模板施工方案,創建剪力墻、后澆帶、柱模板安裝BIM模型,對模板安裝施工方案進行三維模擬,優化施工方案,輔助現場施工。
裝配式PC構件族的建立及吊裝

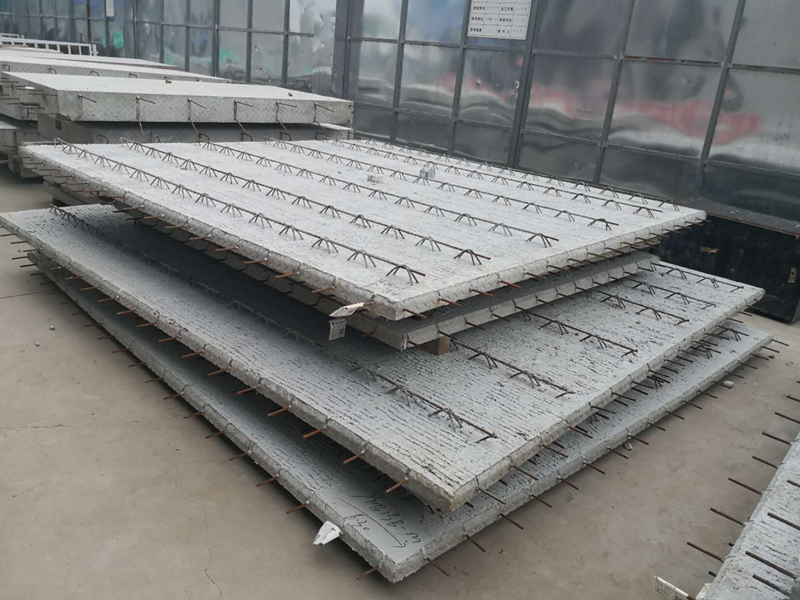

預制疊合板
預制內隔墻/預制樓梯
模擬吊裝順序,將每層的 150 個 PC 構件分為 5 個吊裝批次,合理規劃吊裝時間,使各參與方有效協同,提高了工作效率。

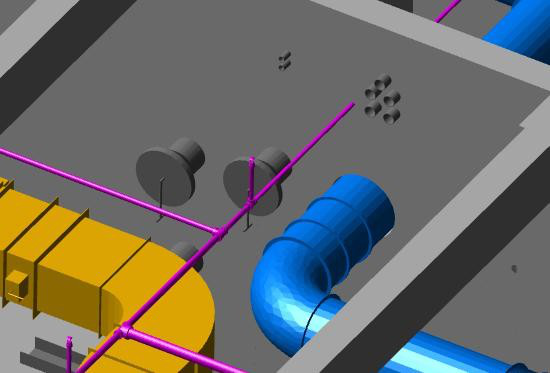

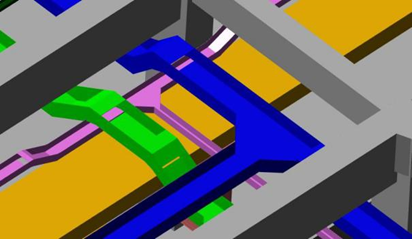

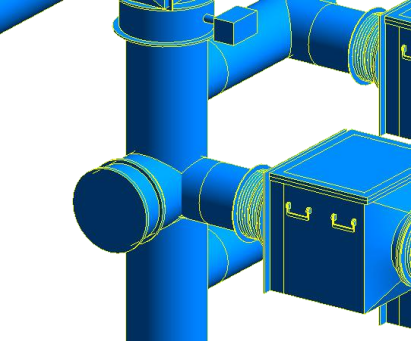

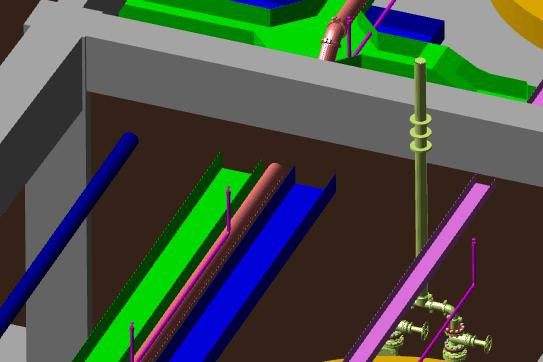

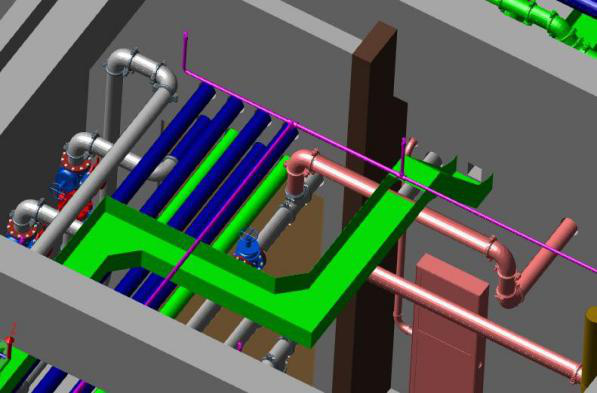

管道綜合布置
設備管道的綜合布置將所有管線通過BIM技術全部合成在一張圖上,找出復雜的交叉位置,發現各項專業在設計上存在的矛盾。根據各專業內部的排布規則,不同專業相互間的排布規則,以及與結構建筑的間距要求,維修空間等,具體規劃管線水平、垂直方向的分部。

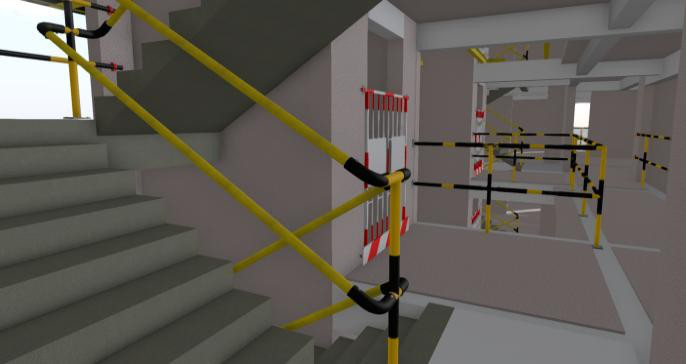

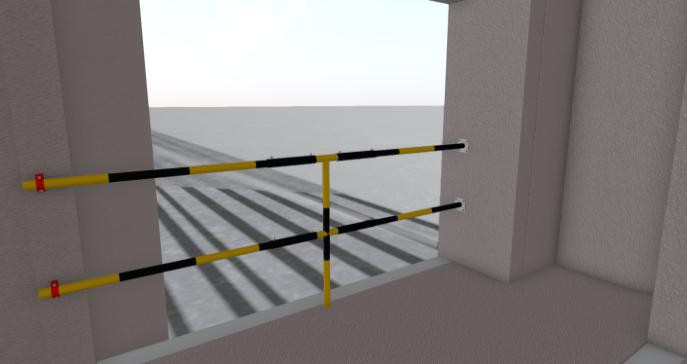

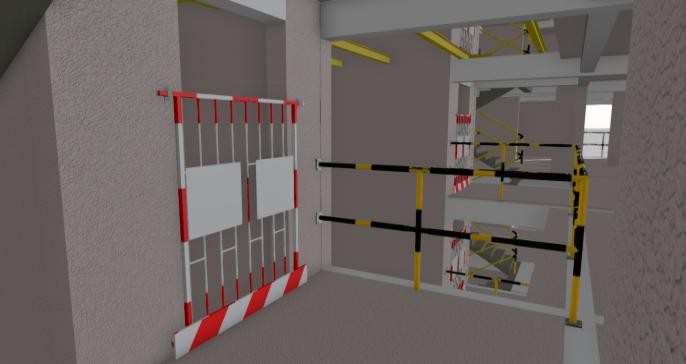

標準層臨邊、洞口防護
通過BIM模型預先識別標準層洞口、臨邊、設備機具等危險源,提早發現可能存在的安全隱患,將更多的時間用于安全風險的評估與措施的制定,提前在模型中進行安全防護,將防護設施布置完善。
高新城·陽光里項目(一期)工程自2019年8月8日正式開工以來,受到了高科集團、高新地產、高新監理、甘肅建投等單位領導的高度重視,并且多次蒞臨現場參觀、指導、檢查工作。項目部將安全目標確定為確保“安全文明標準化工地”,質量目標定為確保“雁塔杯”,爭創“長安杯”,建設一公司將以此為契機,對照要求,進一步提高公司與項目部的整體管理水平。
(通訊員:吉武 李娟)
